Скандальное заявление о гидравлических испытаниях котельная ТГК-1 сделала в суде Бердска

Котельщики предоставили доказательства, что Бердск не провел надлежащие гидравлические испытания теплотрассы от ТГК-1, на сетях порывы
15.10.2025 19:19
Фото Галины Жильцовой и МУП КБУ

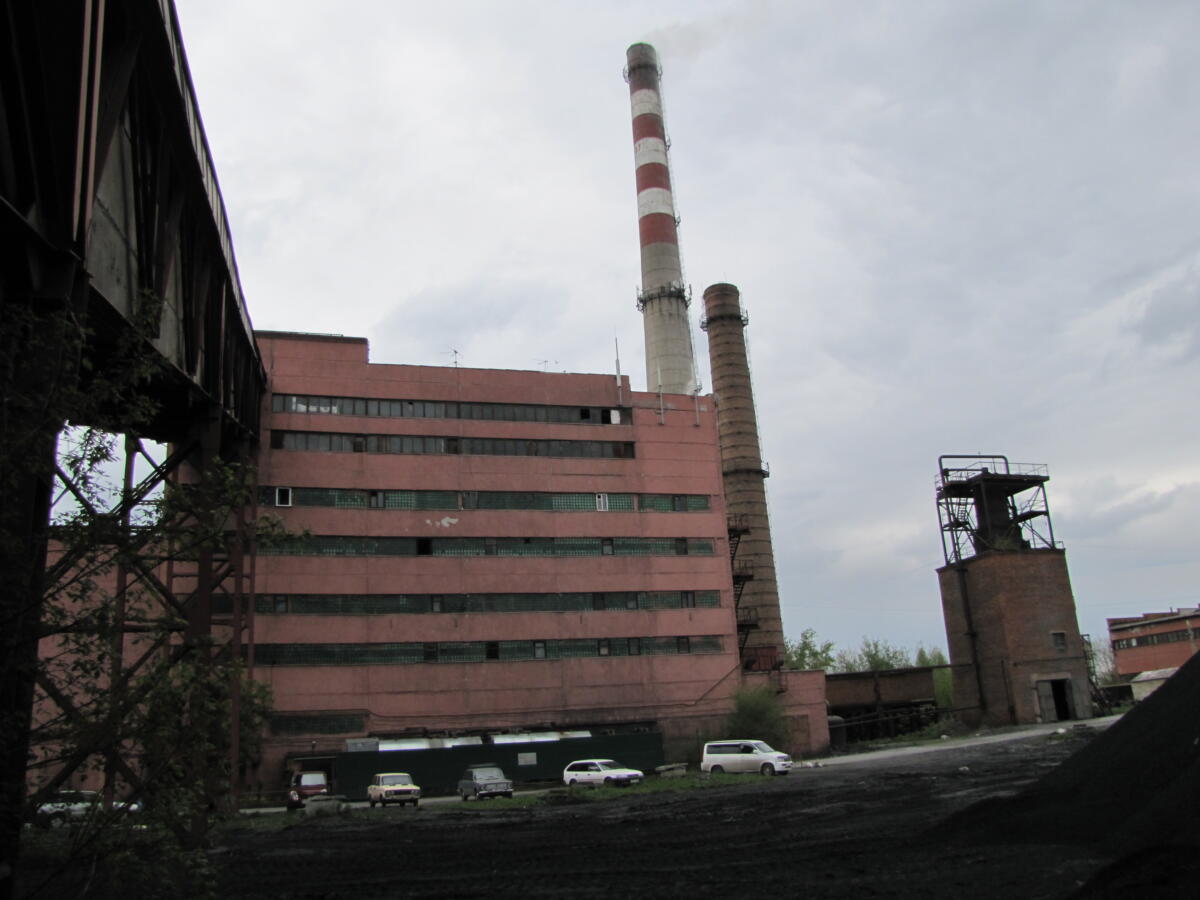

Котельная ТГК-1 - крупнейший источник теплоносителя
Котельная ТГК-1 - крупнейший источник теплоносителя
Котельщики предоставили доказательства, что Бердск не провел надлежащие гидравлические испытания теплотрассы от ТГК-1, на сетях порывы

Скандальное заявление в суде Бердска 15 октября сделали представители частной котельной ТГК-1.

Было заявлено и документально подтверждено актами, что муниципальный «Комбинат бытовых услуг» летом текущего года не провел надлежащие гидравлические испытания на теплотрассах от котельной ТГК-1. Такие испытания, как уверяют представители ТГК-1, были проведены «Комбинатом бытовых услуг» лишь от котельной «Вега», а сети от ТГК-1 испытаниям в мае текущего года не подвергались. А в августе участок этой теплотрассы, как уверяют котельщики, был отключен от сети и также не прошел испытания.

С начала текущего отопительного периода котельная  фиксирует троекратный объем подпитки (потери теплоносителя), что свидетельствует о наличии повреждений на теплотрассах города. А значит, как заявили в суде представители ТГК-1, ненадлежащее проведение гидравлических испытаний.

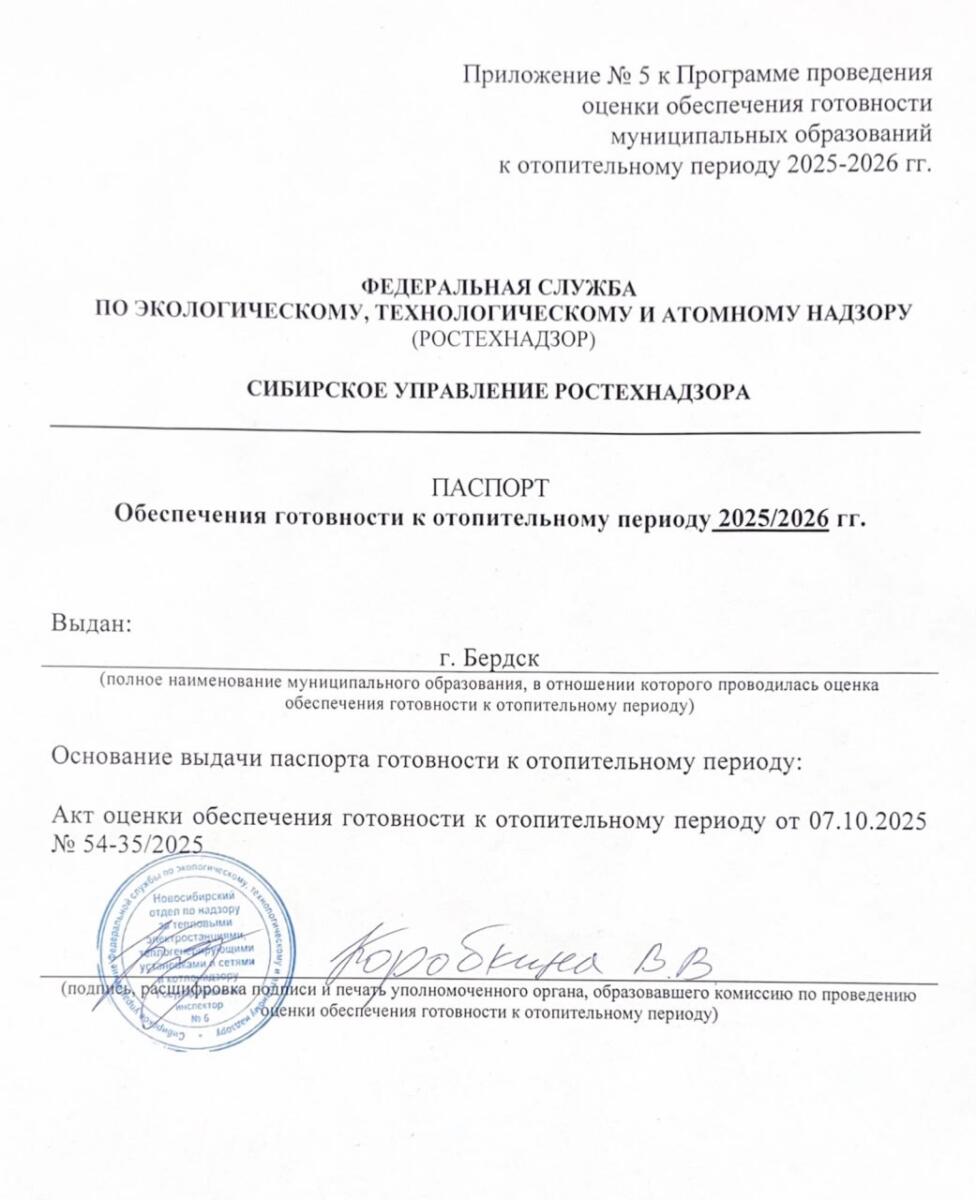

Однако данные этих испытаний легли в пакет документации, предоставленной Ростехнадзору для получения Бердском паспорта готовности к отопительному периоду. И фактически паспорт готовности был получен городом, о чем 13 октября первый вице-мэр Сергей Лавров отрапортовал главе Бердска Семёну Лапицкому.

Котельщики заявили, что, по их оценке, все данные вкупе свидетельствуют о недостаточности контроля со стороны органа местного самоуправления.

В связи с особой остротой вопроса в следующее судебное заседание будут вызваны  технические специалисты «Комбината бытовых услуг». А именно и.о. директора предприятия Вячеслав Шульга, в период гидравлических испытаний работавший техническим директором. А также начальник подразделения тепловых сетей и начальник котельной «Вега». Это, как пояснили сайту Бердск-Онлайн в прокуратуре Бердска, требуется для того, чтобы установить факт  проведения испытаний.

Отметим, что  котельная ТГК-1 отапливает треть Бердска и её исключение из схемы теплоснабжения Бердска невозможно до момента введения в строй альтернативного источника производства тепловых ресурсов. На сегодня такого источника нет – газовая котельная «Восточная» в Бердске не построена, подрядчики стали фигурантами уголовного дела о крупнейшей махинации, а многомиллионная стройка заморожена.

Гидравлические испытания сетей от котельных «Вега» и ТГК-1 в Бердске, в соответствии с графиком, проводили с 15 мая до 31 мая, публично информировал МУП «КБУ». Затем после устранения дефектов провели завершающие испытания теплотрасс в центре города в период с 28 июля по 10 августа.

Отопительный сезон в Бердске, напомним, был начат с 18 сентября. В жилфонд тепло пошло с 22 сентября. Паспорт готовности Бердска к ОЗП 2025-2026 датирован 7 октября.

Достоверность проведения работ и законность получения паспорта готовности в Ростехнадзоре теперь по документам и показаниям специалистов будет устанавливать суд Бердска. Заседание назначено на 20 ноября.

Ранее Бердск-Онлайн сообщал, что поводом для судебных заседаний стала обеспокоенность прокурора Бердска возможностью срыва отопительного сезона в городе. Об этом прокурор заявил в своем иске.
