Почему МинЖКХ взыскивает с Бердска 242 млн рублей? Ответил глава города

Котельная «Восточная» была для Бердска инфраструктурным проектом века, а стала провалом века
20.03.2026 16:32
Фото Галины Жильцовой

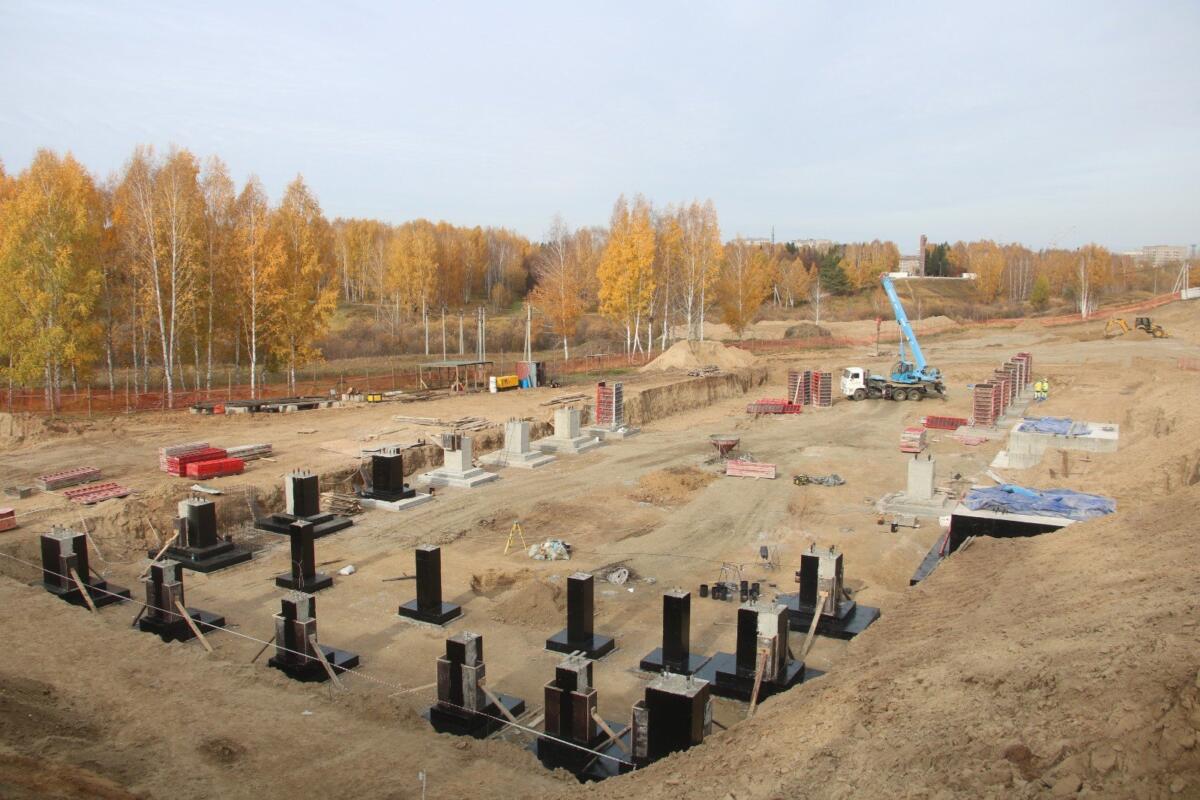

Газовую котельную не построили
Газовую котельную не построили
Котельная «Восточная» была для Бердска инфраструктурным проектом века, а стала провалом века

«Стандартным бюджетным процессом» назвал глава Бердска Семён Лапицкий крупный иск, заявленный министерством ЖКХ и энергетики Новосибирской области к администрации нашего города.

—  Процедура для соблюдения бюджетного порядка, — уточнил Семён Лапицкий.

С чем связан иск?

МинЖКХ, напомним, подало в арбитражный суд иск о взыскании с Бердска 242,4 млн рублей. Это связано с расторжением соглашения о строительстве газовой котельной «Восточная» — расходы в связи с возвратом части займа.

Подрядчик оказался недобросовестным, и котельную в районе парка Победы в Бердске не построили. При этом из Фонда национального благосостояния Бердску на объект было выделено 1,5 млрд рублей. Финансирование строительства котельной было одобрено российским правительством на заседании президиума Правительственной комиссии по региональному развитию.

Новая муниципальная котельная должна была стать гарантом бесперебойного теплоснабжения центра Бердска и позволила бы в перспективе вывести из схемы теплоснабжения частную котельную ТГК-1, у которой город покупает теплоноситель.

Мощности котельной были рассчитаны на  отопление и снабжение горячей водой не только трети Бердска, но и еще Искитимского пос. Мичуринский.

«Это – стройка века», — ранее оценивал бывший вице-мэр Бердска Владимир Захаров. В итоге инфраструктурная строка века оказалась для города провалом века.

Заемные деньги вернули

Под котельную в лесу за парком Победы на участке площадью 1,7 га были вырублены деревья. Предполагалось, что котельная будет полностью автоматизирована, и обслуживать её должны были пять человек – по одному в смену.

Но в самом начале строительства выявлены нарушения, связанные, в том числе, с неправомерной выплатой аванса подрядчику ООО «КапСтрой Групп» из Москвы.  Уголовное дело о крупном мошенничестве при строительстве котельной «Восточная» в Бердске дошло до суда. Установлено, что подрядчик не только сорвал сроки, но и закупал более дешевое оборудование.

Областной бюджет вернул «Фонду развития территорий» заемные 242 млн рублей, ранее израсходованные МУП «КБУ» на выплату аванса подрядчику в рамках муниципального контракта. Обязательство по компенсации этих затрат возлагается сейчас на администрацию Бердска.

Деньги из бюджета не взыщут

Однако, по пояснениям главы Бердска Семёна Лапицкого, фактически взыскивать эти деньги с бюджета города не будут.  Поскольку за счет аванса подрядчик выполнил строительно-монтажные работы, купил материалы и оборудование. Часть аванса находится на лицевом счете подрядной организации, открытом в управлении федерального казначейства в Москве.

— Необходима оценка объема выполненных работ, — уточнил Лапицкий.

С 2024 года бердский «КБУ» судится в арбитражном суде с «КапСтрой Групп» — пытается взыскать с него 653,8 млн рублей.  По этому иску, по словам главы Бердска, до сих пор не проведена судебная экспертиза. И нет оценки: какой объем работ и на какую сумму фактически выполнен при строительстве газовой котельной в Бердске.  Нет даже прогнозов по срокам завершения рассмотрения иска КБУ к подрядчику.

При этом рассмотрение иска МинЖКХ к администрации Бердска назначено на 15 апреля.

А еще КБУ Бердска подало иск к ульяновскому ООО «Тандем» на 305 млн рублей

Напомним, как ранее сообщал Бердск-Онлайн, теперь Искитим получит из Фонда национального благосостояния 1,2 млрд рублей на строительство современной газовой  котельной. Этот проект модернизации ЖКХ в Новосибирской области одобрен президиумом правительственной комиссии.
